伏見町再開発の歩み(1999年〜2001年)


伏見町再開発の歩み(1973年〜1998年1999年〜2001年2002年〜2004年



平成10年度
1999年
4
30
「伏見町市街地再開発準備組合理事」投票用紙開票
56日〜17 理事候補者との折衝〜次期理事候補者決定
6月1日 理事候補者26人会〜理事候補者の集い〜(福山ニューキャッスルホテル)

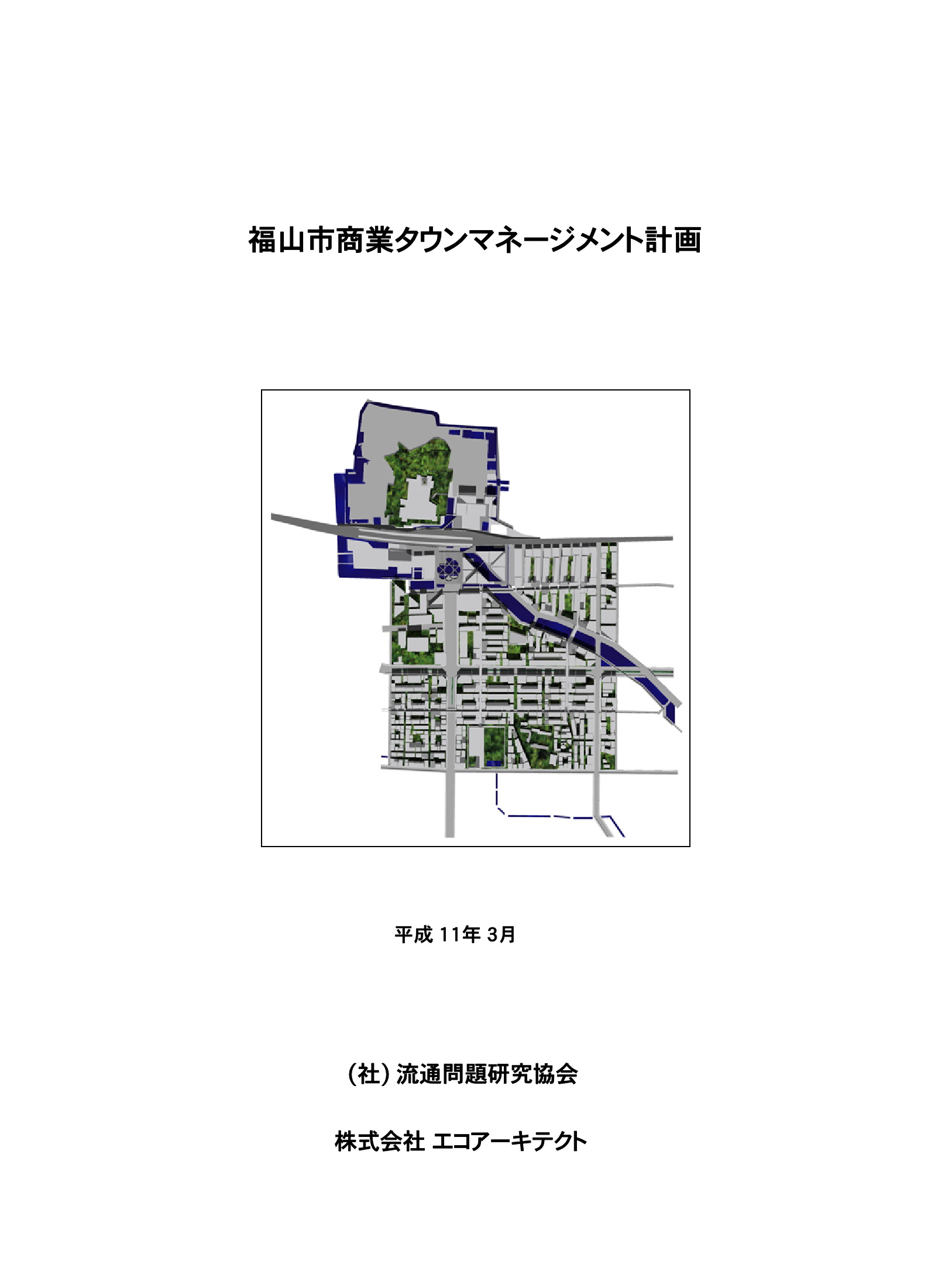

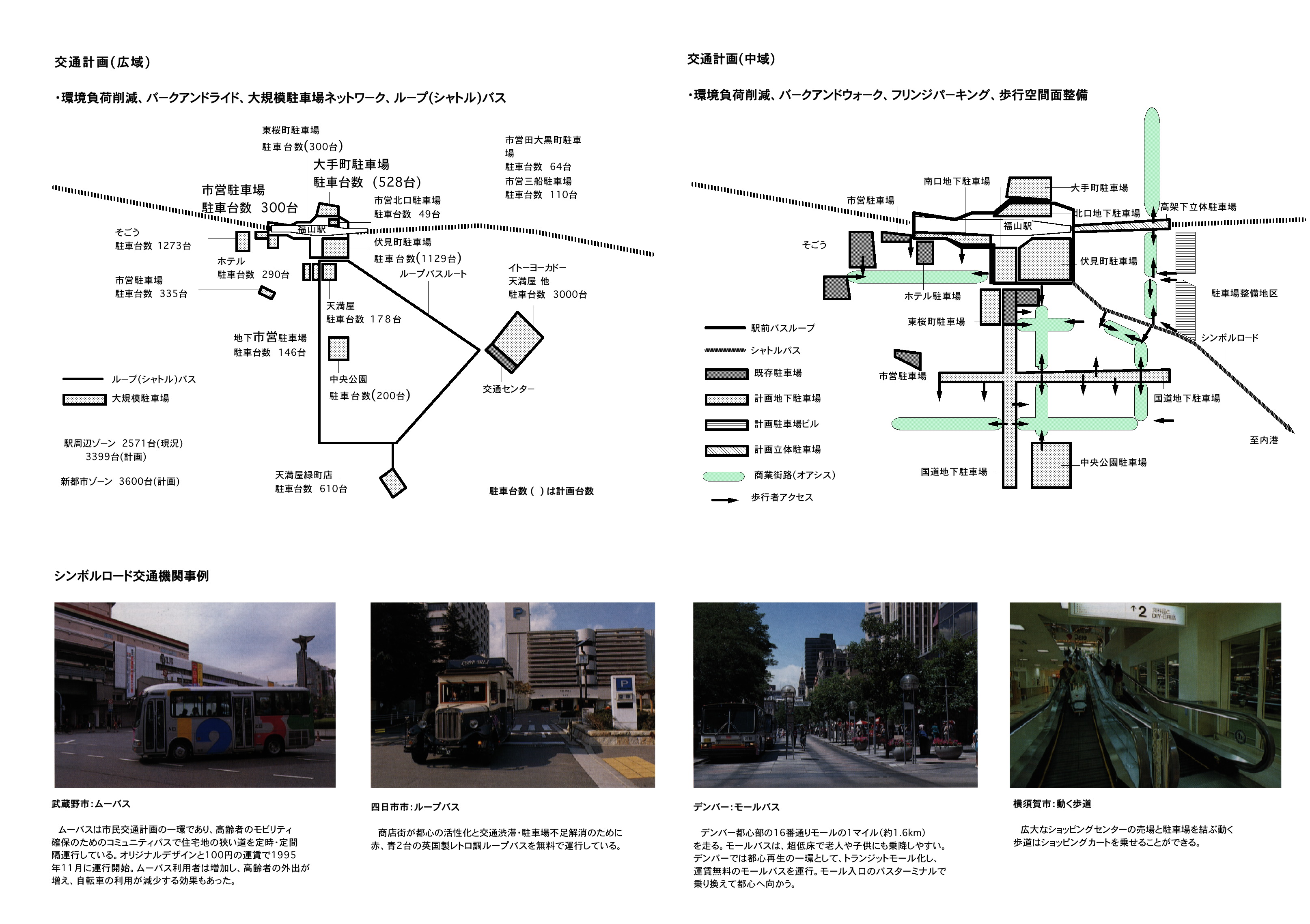

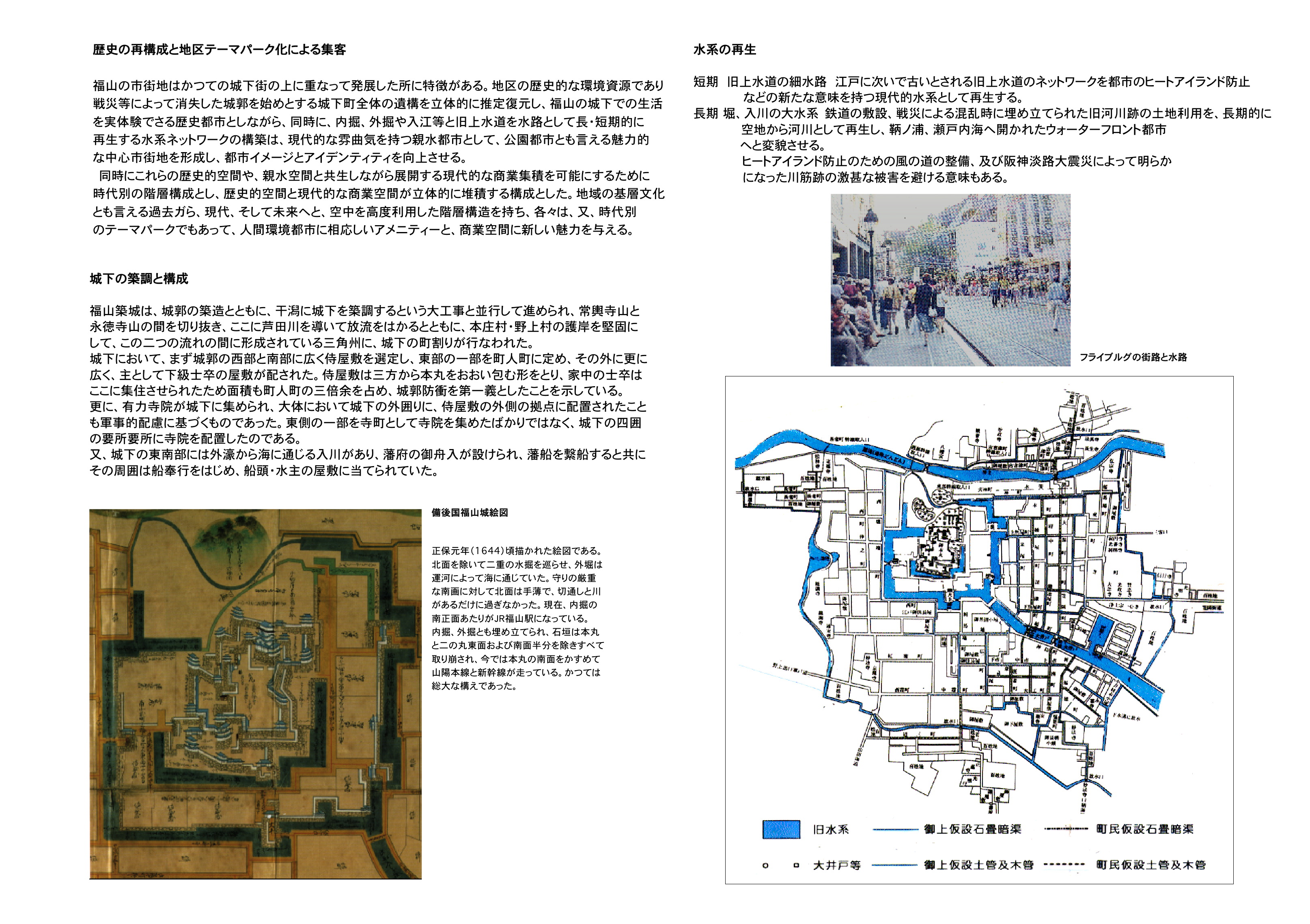

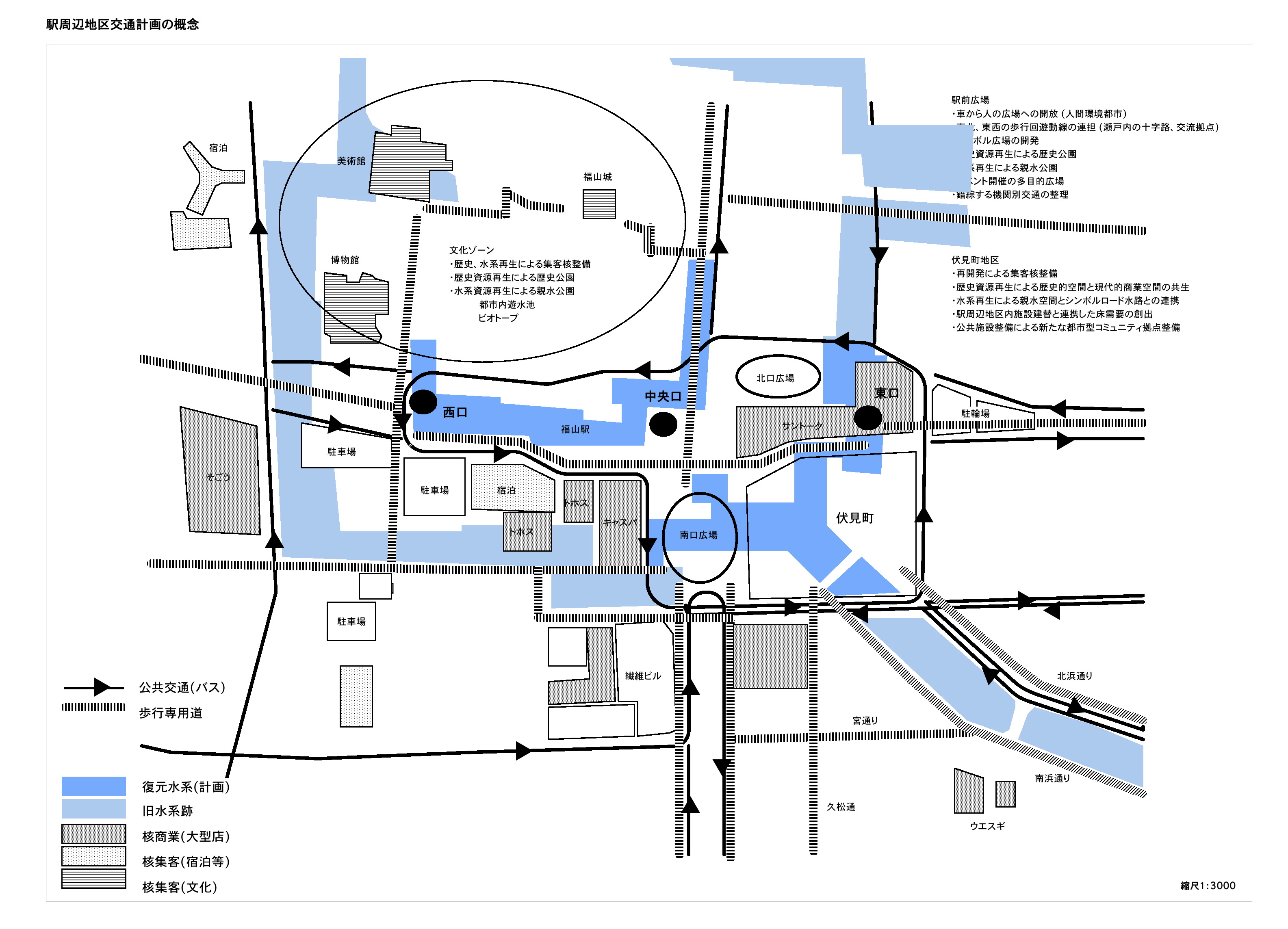

平成11年度 4月〜平成11年3月 福山市商業タウンマネージメント計画 福山商工会議所 コンサル:流通問題研究協会、(株)エコアーキテクト 資料:表紙 歴史・親水都市 構想概念図  交通計画
618 『平成11通常総会』(サントークカルチャーセンター)
平成
10度事業計画と決算報告、平成11度事業計画案と予算案役員改選
618 「第1回理事会」(サントークカルチャーセンター)三役選出 新役員での体制づくり
625日〜30 「再開発準備組合事務所」移転

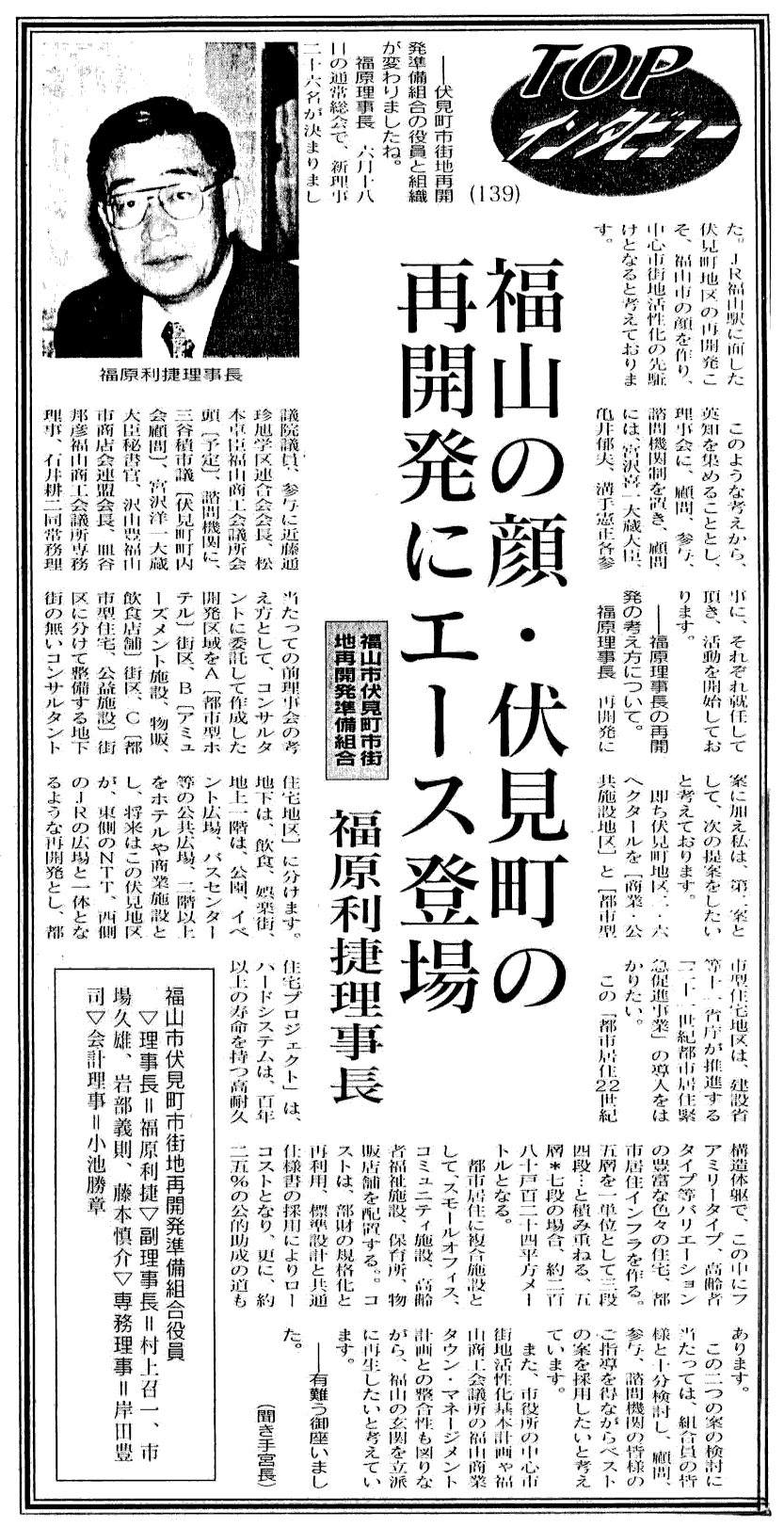

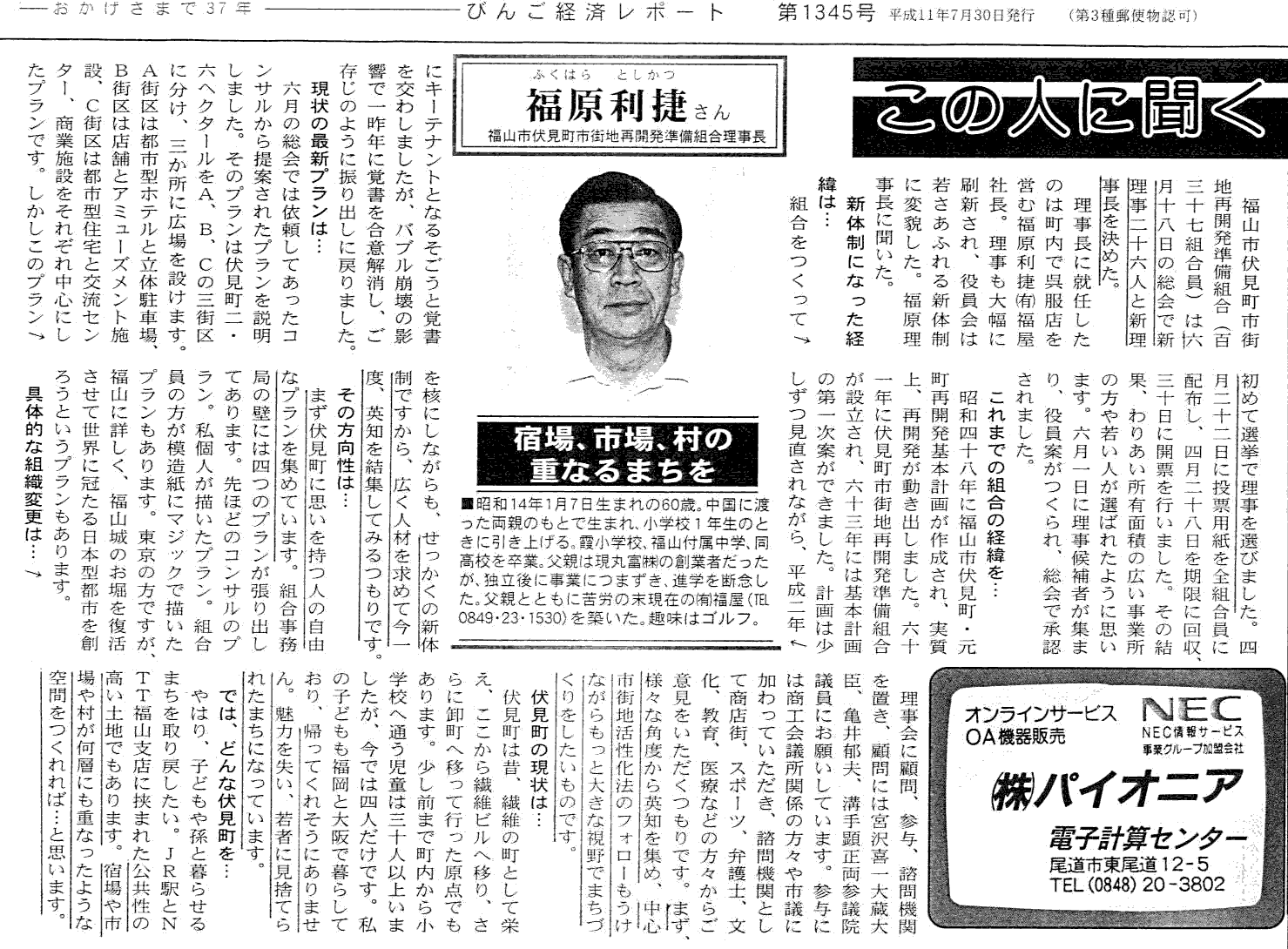

72 「事務所開き」神事 記者会見 新理事会発足 (新聞記事#1#2#3
7月23日 「第2回理事会」準備組合事務所)津山シンポジウムの報告(福山市)等
9月〜

「金曜会」発足(勉強会・研究会・懇談会など毎週金曜日に開催)

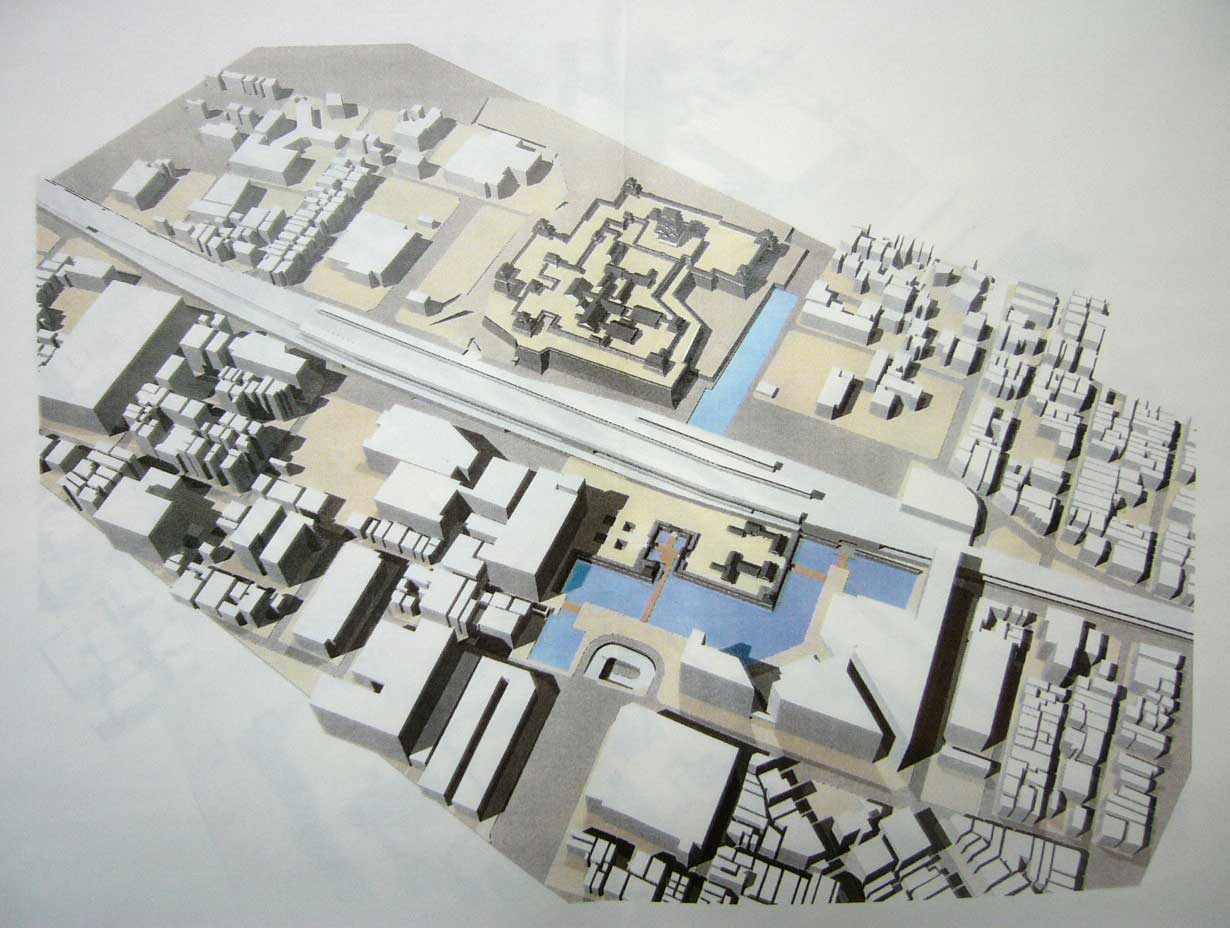

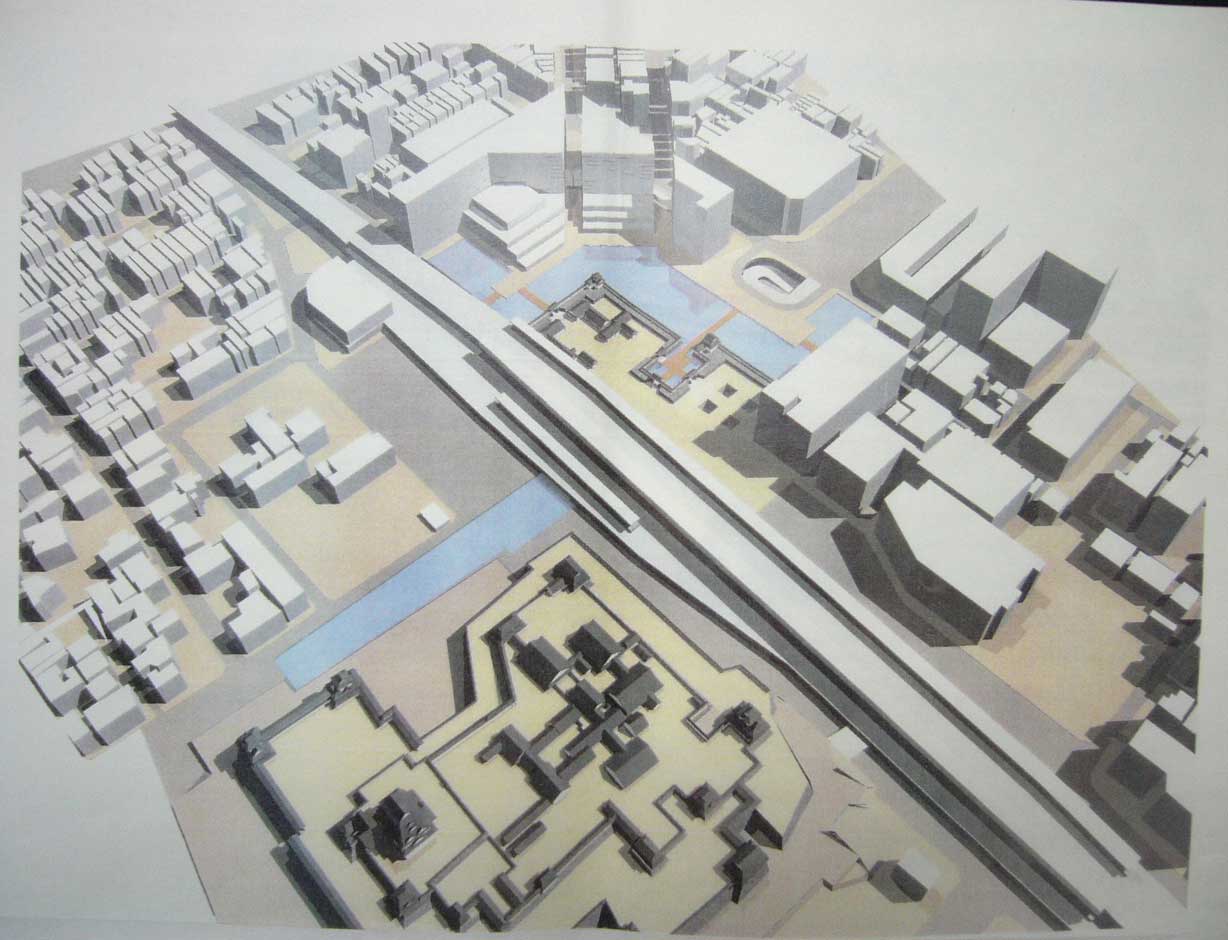

9月〜 伏見町まちづくり構想案 京都大学教授 岡崎甚幸氏・・・1234567
10月22日 理事意見交換会
11月4日 建設省(東京)へ訪問(理事長、副理事長)
11月10日

都市整備公団(大阪)へ訪問(副理事長)

11月15日〜16日、23日、30日 「ブロック別懇談会」準備組合事務所4ブロック計4回開催

2000年
1
13

「視察」(宝塚市売布神社駅前第2種再開発事業、JR尼崎駅北第二地区市街地再開発事業)
225 第1回講演会「再開発について」(講師:田辺 潔氏)(サントーク・カルチャーセンター)
3月15日 理事懇談会
4月17日 「第6回理事会」

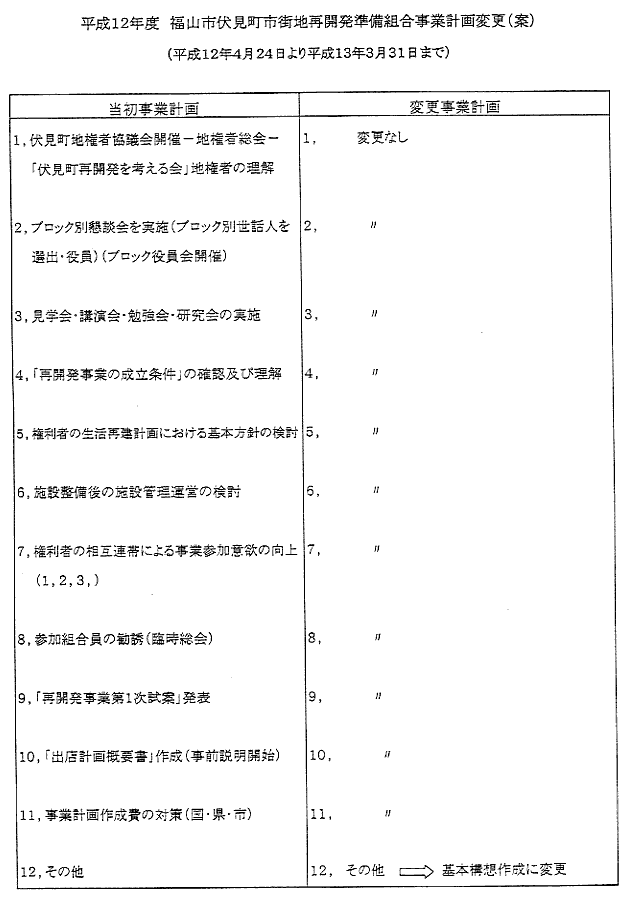

平成12年度 424 『平成12通常総会』(福山ニューキャッスルホテル)
平成
11度事業計画と決算報告、平成12度事業計画案と予算案

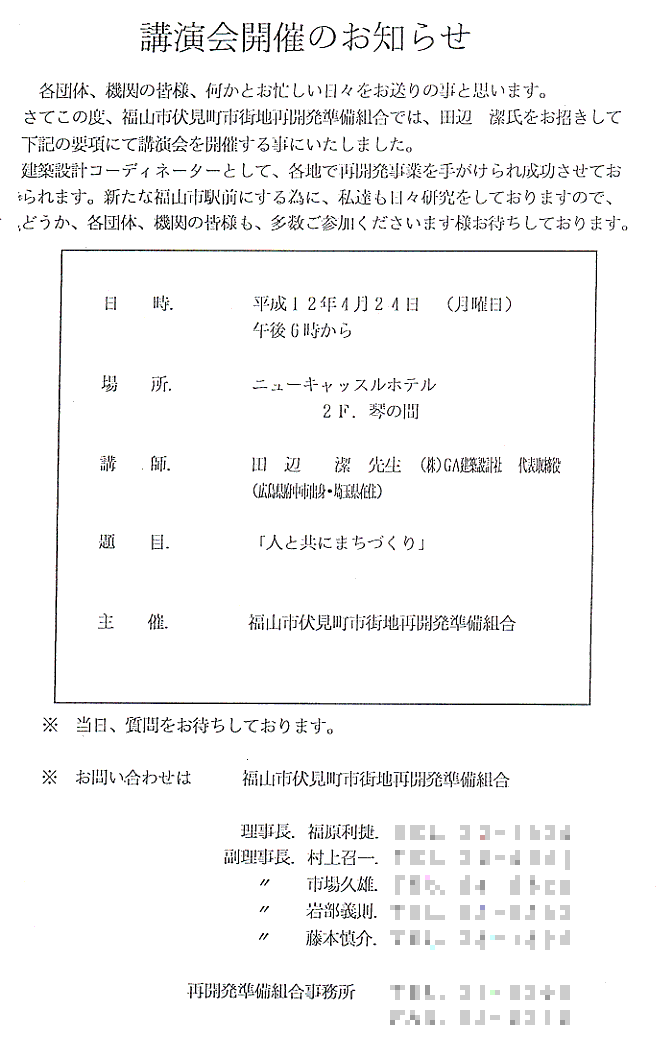

第2回講演会「人と共にまちづくり」(講師:田辺 潔氏)
ホームページ開設
5月8日 「第7回理事会」トータルコーディネーターの検討など
5月22日〜23日 視察(埼玉県川口市、所沢市優良建築物整備事業、神奈川県横浜市新子安駅西地区市街地再開発事業)
6月21日〜22日 (株)GA建築設計社代表と意見交換
7月2日 視察(岡山県津山市第一種市街地再開発事業
7月21日 「第8回理事会」(株)GA建築設計社との契約を検討
8月24日〜25日 視察(福岡市・「キャナルシティ」など)
8月31日 「第9回理事会」再開発トータルコーディネーターとの契約を承認、臨時総会に向けて開催準備など
9月2日〜3日 視察(JR京都駅周辺)
929

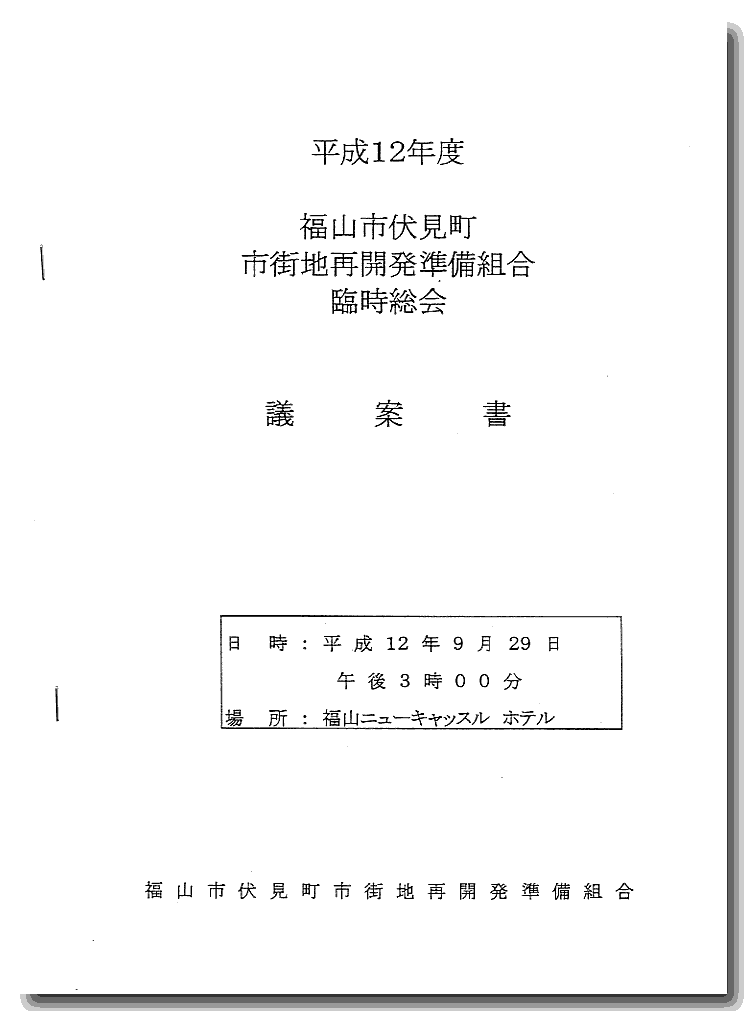

平成12年度臨時総会(福山ニューキャッスルホテル)
平成
12事業計画の変更及び収支予算の変更(トータルコーディネーターの導入に伴う契約)、基本構想の作成、近況報告など

10月2日 (株)GA建築設計社との業務委託契約(12年10月2日〜13年3月31日まで/4,998,000円)
103 「再開発準備組合」とトータルコーディネーター「(株)GA建築設計社」の業務委託契約締結
福山市」とトータルコーディネーター「(株)GA建築設計社」の業務委託契約締結
10月20日 「第10回理事会」個別ヒアリング、年度内スケジュールなど
11月28日 「第11回理事会」5案について審議
11月28日〜12月1日 個別ヒアリング(基礎データの確認など)
12月15日 「第12回理事会」権利者個別ヒアリング経過報告、名簿、パソコン設置等
2001年
1月31日
「第13回理事会」基本構想の検討、平成13度のスケジュール等

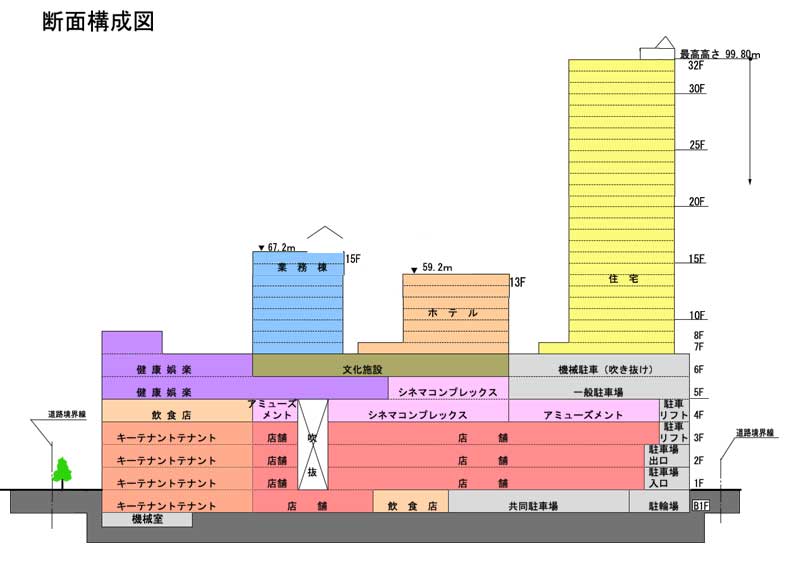

225日〜26 伏見町市街地再開発事業基本構想(案)説明会」計4回開催/(株)GA建築設計社、福山市
(安原楽器3Fホール)
2月27日 「第14回理事会」基本構想案説明会の反省と報告、行政及び関連公共施設との事前協議
3月27日 「第15回理事会」個別ヒアリングの開催、基本構想(案)に基づいた事業スキム等
4月26日 「第16回理事会」平成12度事業計画の報告、個別ヒアリングの日程、ホームページの充実等
5月14日〜20日
5月28日〜6月3日
「地権者ヒアリング」トータルコーディネーター(株)GA建築設計社福山市(事業スキム説明)
5月30日 「第17回理事会」個別ヒアリング進捗状況の中間報告平成13度事業計画等
6月11日 「第18回理事会」13年度収支予算案、総会準備(役割分担)等
6月22日 市から基本構想作成報告書(平成12年度)受け取る
平成13年度 6月23日 『平成13年度通常総会』(福山ニューキャッスルホテル) 平成12度事業計画と決算報告、平成13度事業計画案と予算案、役員改選 基本構想(案)の説明
7月7日 「第1回理事会」三役の選出と承認
8月9日 「第2回理事会」基本計画作成業務、床買取会社設立に向けた準備委員会発足等
9月28日 「第3回理事会」基本構想の勉強会、理事会以外の研究会組織発足、各部会活動推進等
10月2日 (株)GA建築設計社との業務委託契約(9,975,000円)、直接経費(386,400円)
10月31日

「第4回理事会」事業報告、各理事に対する個別権利変換(案)、今後の事業スケジュール等

11月30日 「第5回理事会」基本計画素案及びテナントプレヒアリングについて、勉強会(TMO、補助金、融資について)
12月20日 「第6回理事会」基本計画案及びテナントのプレヒアリングについて説明/東急不動産株式会社、(株)東急コミュニティー(福山労働会館みやび7F「スカイレスト・ラピュタ」)
2002年
1月29日
権利者企業ヒアリング(床利用など)
2月7日 緊急会議(GA建築設計社、正副理事長、理事)市の福山そごう跡購入問題について
2月26日 伏見町地区第一種市街地再開発事業権利者への説明会(伏見町集会所に於いて)
第1回説明会 午前10時〜12時(1、2、10、11組)
第2回説明会 午後3時〜5時(5、6、7、9組)
第3回説明会 午後6時〜8時(3、4、8組)
3月29日 「第7回理事会」企業個別ヒアリング中間報告、地権者が中心となった再開発事業の進め方、事業推進検討委員会の設立について
4月15日・16日

事業推進検討委員会設立準備委員会 計3回開催

4月24日

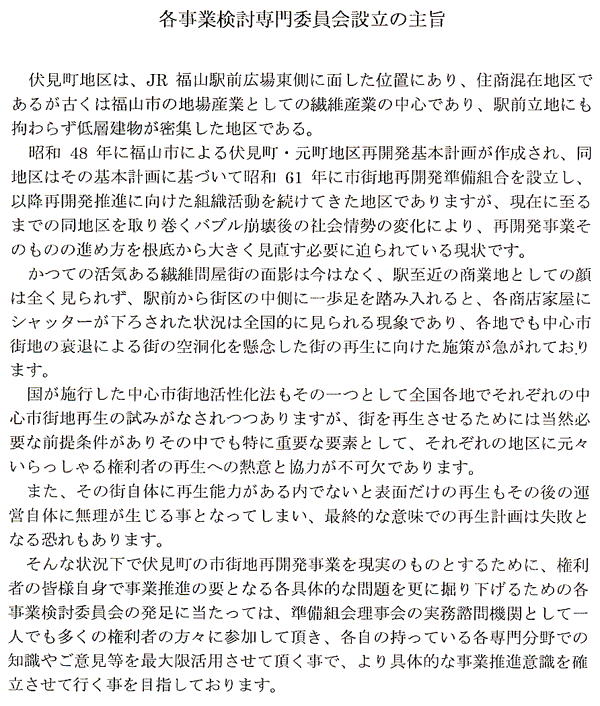

「第1回事業推進検討委員会」<設立主旨
(事業検討委員会/賃貸業委員会/住居委員会)

5月22日 「第2回事業推進検討委員会」
「住居委員会」午前10時〜12時(代表世話役 市場副理事長)
「賃貸業委員会」午後1時〜3時(代表世話役 岩部副理事長)
「事業検討委員会」午後3時30分〜5時30分(代表世話役 藤本副理事長)
6月11日 検討委員会代表世話役とGA建築設計社との懇談会
6月25日 「第3回事業推進検討委員会」
7月15日 市から基本計画作成報告書(平成13年)を受け取る
7月16日 「合同検討委員会」(福山商工会議所102会議室) 写真#1#2#3#4
「第8回理事会」 平成13年度基本計画作成に伴う関連業務の報告・説明、各検討委員会報告、事業スケジュール(都市計画決定に向けて)、平成14年度通常総会開催について、理事会組織変更について
8月2日 「第9回理事会」理事前倒し改選、新理事選出方法、監事の補充、各事業検討委員会の充実、資金調達について
8月22日 「第10回理事会」通常総会開催、理事会定足数削減によって各事業検討委員会の充実、理事改選に伴う課題処理など
8月26〜27日 テナント関係者説明会(組合事務所)計3回開催
8月28日 「第2回合同検討委員会」理事選出方法など
平成14年度 2002年
9月7日

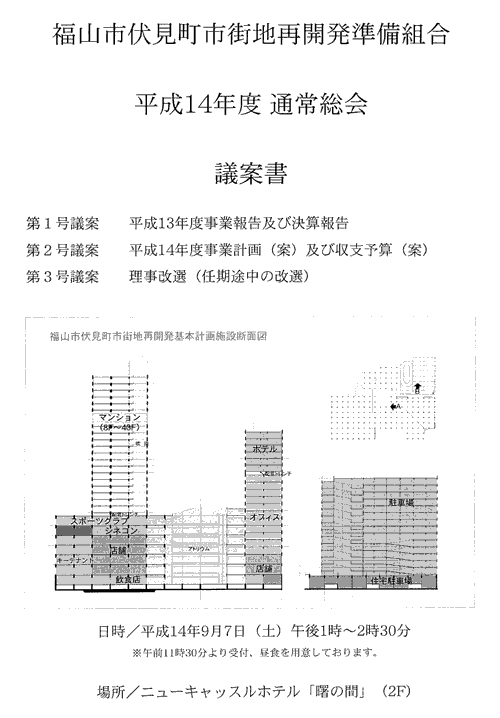

『平成14年度通常総会』午後1時〜(福山ニューキャッスルホテル)案内文 次第 都市計画決定準備、再開発会社設立準備、理事改選(一部選出〜9名承認)、基本計画案の説明 議事録 出席108人 写真#1#2#3
